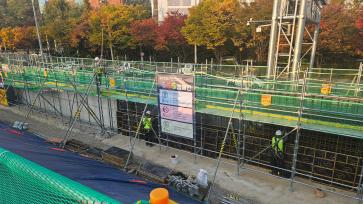

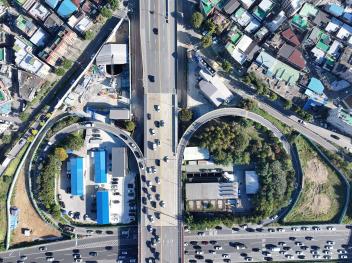

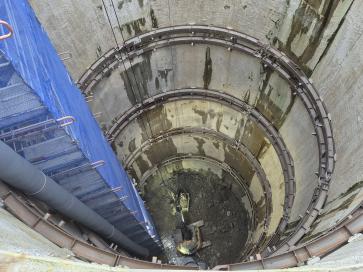

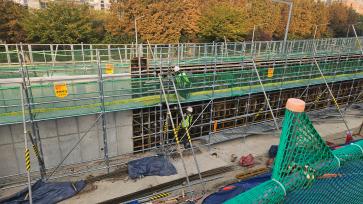

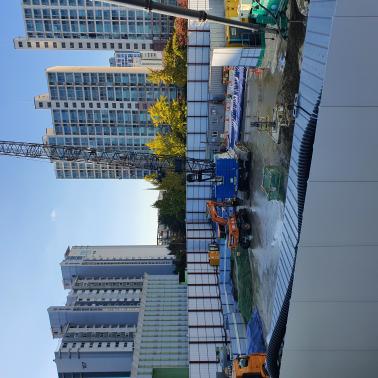

  • ■ 동부간선도로 지하화 민간투자사업

    사업기간 :

    2024-09-02 ~ 2029-09-01

    사업금액 :

    11,048.1억원

    담당부서 :

    도시기반시설본부 토목부

    문의전화 :

    -

    계       획 :

    11.2%

    실       적 :

    4.6%

  • ■ 동부간선도로 확장공사

    사업기간 :

    2007-10-17 ~ 2025-12-05

    사업금액 :

    5,218.632억원

    담당부서 :

    도시기반시설본부 토목부

    문의전화 :

    02-6438-2143

    계       획 :

    99%

    실       적 :

    99.2%

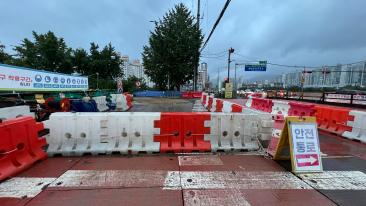

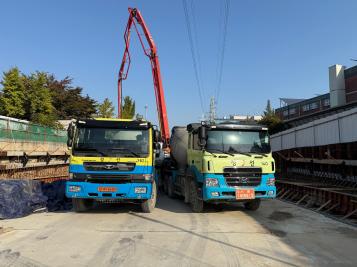

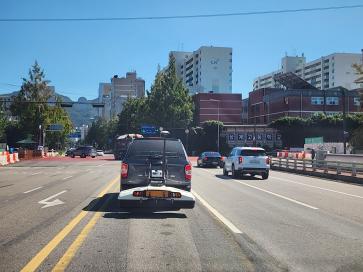

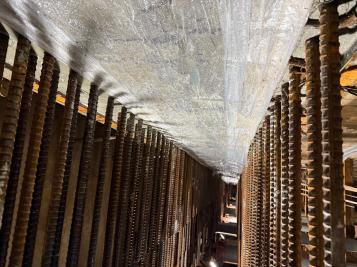

  • ■ 동부간선도로(창동-상계구간) 지하차도 건설공사(우선시공분)

    사업기간 :

    2020-08-28 ~ 2027-12-31

    사업금액 :

    1,960.135억원

    담당부서 :

    도시기반시설본부 토목부

    문의전화 :

    02-6438-2141

    계       획 :

    50.8%

    실       적 :

    50.4%

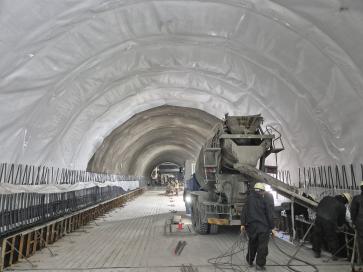

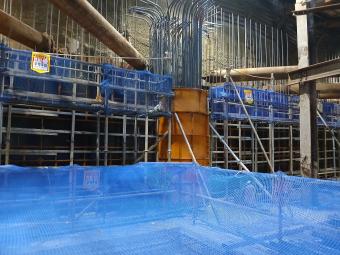

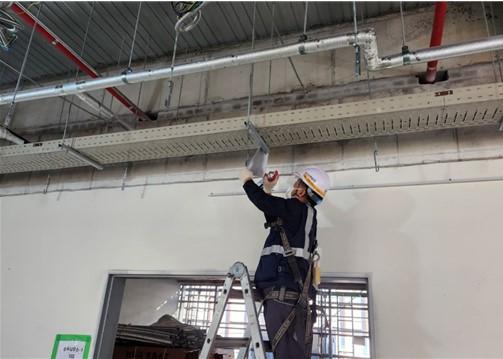

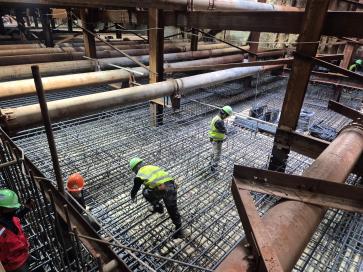

  • ■ 동북선 도시철도 민간투자사업

    사업기간 :

    2018-08-17 ~ 2027-11-11

    사업금액 :

    8,343.031억원

    담당부서 :

    도시기반시설본부 도시철도사업부

    문의전화 :

    02-6438-2584

    계       획 :

    65.5%

    실       적 :

    64.2%

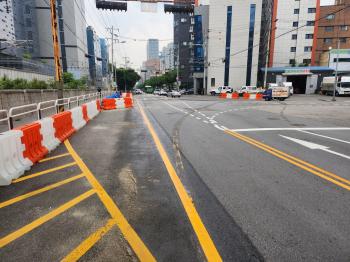

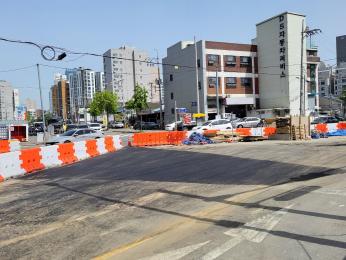

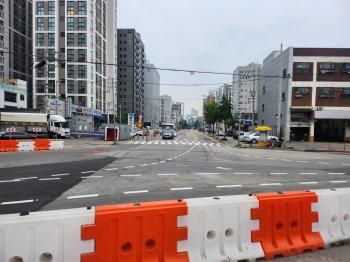

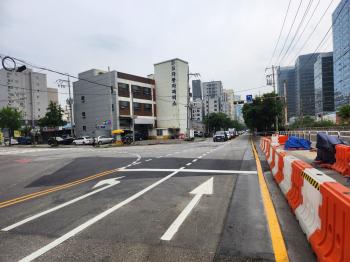

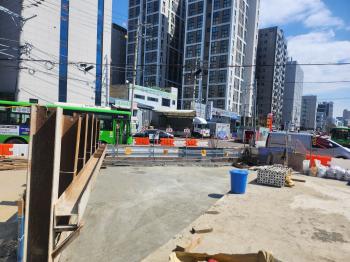

  • ■ 디지털3단지~두산길간 지하차도 건설공사

    사업기간 :

    2017-12-26 ~ 2029-03-26

    사업금액 :

    187.44억원

    담당부서 :

    도시기반시설본부 방재시설부

    문의전화 :

    02-6438-2432

    계       획 :

    40.7%

    실       적 :

    40.4%

첫페이지로 이동 이전페이지 1 2 3 4 5 다음페이지 마지막페이지로 이동

전체 44 (3/9 페이지)

개인정보처리방침영상정보 처리기기사이트맵
(04520) 서울특별시 중구 청계천로 8(프리미어플레이스빌딩 8층-15층),
 서울시청 청계청사(서울특별시 도시기반시설본부)      [찾아오시는 길]

전화번호 : 120, 02-6438-2086~7

웹어워드코리아 우수상 수상 건설알림이
